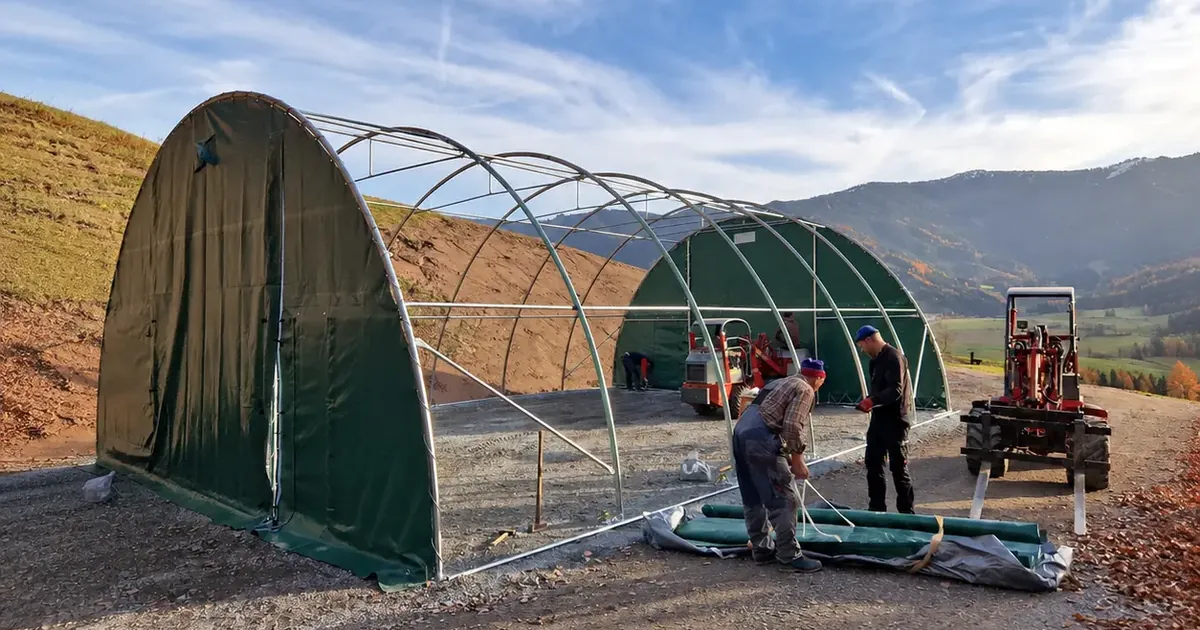

Wenn die Planung abgeschlossen ist und alle Komponenten angeliefert werden, beginnt der Moment, auf den viele Betriebe lange hingearbeitet haben: der Aufbau der Rundbogenhalle. Was am Zeichenbrett oder im Gespräch noch abstrakt bleibt, wird jetzt zu einer konkreten Baustelle mit Stahl, Werkzeug und einem Team von Helfern. Ob Landwirt, Lohnunternehmer, Reiterhof-Betreiber oder Gewerbetreibender: Der Aufbau entscheidet darüber, wie dicht, standfest und langlebig die Halle im Alltag bleibt.
Eine Rundbogenhalle wird in einer klar definierten Reihenfolge montiert. Das liegt nicht an Tradition, sondern an Statik und Logistik. Jedes Segment des Traggerüsts stützt das nächste, die Plane wird erst gespannt, wenn der Rahmen vollständig steht, und die Bodenverankerung muss vor dem Aufrichten einsatzbereit sein. Diese Anleitung führt dich durch den gesamten Ablauf und beschreibt, was vor Ort geschehen muss, welche Hilfsmittel sich bewährt haben und woran du erkennst, dass ein Bauabschnitt wirklich abgeschlossen ist.
Die fünf wichtigsten Punkte vor Montagebeginn
- Der Aufbau erfolgt stets mit mehreren Personen, weil eine Rundbogenhalle kein Ein-Mann-Projekt ist und je nach Größe drei bis sechs Helfer nötig sind.
- Witterung prüfen ist Pflicht, denn trockene und windarme Tage sind unabdingbar, weil starker Wind der größte Feind beim Spannen der Plane ist.
- Die Bodenverankerung oder das Fundament muss vor der Montage der Bögen vollständig ausgeführt und tragfähig sein, sonst kann der Aufbau nicht sicher beginnen.
- Eine befahrbare Zufahrt mit ausreichend Platz für einen Lkw und gegebenenfalls einen Teleskoplader ist unverzichtbar für die Anlieferung und das Handling der Bögen.
- Der Zeitplan sollte realistisch angesetzt werden, weil der reine Aufbau je nach Größe und Ausstattung zwischen einem halben und zwei vollen Arbeitstagen dauert.
Schritt 1: Vorbereitung der Baustelle
Bevor der erste Bogen angehoben wird, entscheidet sich bereits sehr viel darüber, wie reibungslos der weitere Aufbau verläuft. Eine gute Vorbereitung spart am Aufbautag Stunden, die sonst mit Suchen, Umräumen oder Warten verloren gehen. Die drei wichtigsten Themen in dieser Phase sind der Aufbauplatz selbst, die Zufahrt und die Werkzeugausstattung.
Der Aufbauplatz muss vollständig geräumt sein
Der Platz, auf dem die Halle entstehen soll, muss vollständig geräumt, eben und trocken sein. Material, Geräte oder alte Bauteile, die im Arbeitsbereich lagern, werden schnell zum Zeit- und Sicherheitsrisiko. Ein umgestoßenes Werkzeug oder eine überfahrene Kabeltrommel kostet leicht eine Stunde Nacharbeit, im schlimmsten Fall passiert ein Unfall. Rund um die Aufbaufläche solltest du mindestens zwei Meter freien Umlauf einplanen, um mit den Bauteilen sicher manövrieren zu können. Bei größeren Hallen sind auf einer Seite oft fünf bis sechs Meter sinnvoll, damit ein Teleskoplader oder Stapler die Bögen bequem heranführen kann.
Die Bodenbeschaffenheit spielt ebenfalls eine Rolle. Ein weicher, nasser Untergrund macht das Manövrieren mit schweren Geräten anstrengend und beschädigt die Grasnarbe oder den Betriebsweg dauerhaft. Wer die Möglichkeit hat, den Aufbautag in eine trockene Wetterperiode zu legen, sollte das nutzen.
Die Zufahrt entscheidet über die gesamte Logistik
Die Zufahrt ist der zweite kritische Punkt in der Vorbereitung. Ein Sattelzug oder ein Lkw mit Mitnahmestapler braucht eine befestigte, belastbare Anfahrt. Weiche Wiesenböden nach Regentagen können einen Abladevorgang massiv verzögern, weil das schwere Fahrzeug einsinkt oder die Zufahrt aufreißt. Wenn du die Halle auf einem Grundstück ohne feste Zufahrt errichtest, solltest du im Vorfeld eine provisorische Zufahrt schottern oder mit Stahlplatten befestigen.
Zusätzlich gilt es, Höhenhindernisse zu prüfen. Stromleitungen, niedrige Tore am Betriebseingang oder überhängende Äste können einen Sattelzug mit hoch aufgelegten Bögen zum Stoppen bringen. Auch Verkehrsschilder oder Zäune entlang der Anfahrt solltest du im Vorfeld freischneiden oder markieren. Eine einfache Absperrung des Baustellenbereichs steht ebenfalls auf der Liste, besonders wenn Tiere, Kinder oder betriebsfremde Personen in der Nähe sind.
Die Werkzeugliste vorher zusammenstellen
Parallel zur Platzvorbereitung erstellst du eine Werkzeugliste und stellst alle Werkzeuge griffbereit zusammen. Üblicherweise benötigt werden Drehmomentschlüssel, verschiedene Steckschlüsselsätze, Akkuschrauber mit starken und aufgeladenen Akkus, Wasserwaage, Richtschnur, Bandmaß, Leiter oder Gerüst, Spanngurte und gegebenenfalls ein Hebegerät. Alles, was während der Montage fehlt, verursacht unnötige Verzögerungen.
Ein bewährter Tipp aus der Praxis ist eine zweite komplette Werkzeugausstattung als Backup. Ein defekter Akkuschrauber oder ein verbogener Schlüssel kann sonst das ganze Team stundenlang aufhalten. Bei größeren Bauvorhaben lohnt sich auch eine mobile Werkbank oder ein Klapptisch, auf dem Kleinteile sortiert und zwischengelagert werden können.
Schritt 2: Anlieferung und Prüfung der Bauteile
Sobald der Lkw eintrifft, beginnt die wichtigste Vorarbeit für den eigentlichen Aufbau: das Auspacken und Prüfen der Lieferung. Diese Phase wird häufig unterschätzt, weil sie unspektakulär wirkt. Sie ist aber der Schlüssel zu einem reibungslosen Ablauf am nächsten Tag.
Jedes Bauteil einzeln prüfen
Geh anhand des Lieferscheins jedes einzelne Bauteil durch. Stahlbögen, Querstreben, Verbindungselemente, Bodenschienen oder Fundamentanker, Schrauben und Kleinteile, die PVC-Plane und die zugehörigen Spannelemente bilden üblicherweise die Hauptpositionen. Kleinteile werden gerne übersehen, sind aber für den späteren Aufbau genauso wichtig wie die großen Profile. Eine fehlende Schraubenmutter kann den ganzen Aufbautag blockieren, wenn kein Ersatzteil greifbar ist.
Kontrolliere jedes Stahlteil auf sichtbare Transportschäden wie Beulen, verbogene Bohrungen oder beschädigte Beschichtungen. Selbst kleine Fehler dokumentierst du sofort, am besten mit Datum und Foto. So hast du im Reklamationsfall einen belastbaren Nachweis, falls sich später zeigt, dass ein Bauteil nicht wie erwartet funktioniert.
Die Plane bleibt zunächst verpackt
Die Plane bleibt zunächst verpackt, wird aber äußerlich auf Unversehrtheit geprüft. Risse oder Beschädigungen in der Umverpackung können auf Probleme im Inneren hindeuten. Wenn die Umverpackung nass geworden ist oder starke Druckspuren zeigt, solltest du die Plane auspacken und die kritischen Bereiche kontrollieren.
Sortierung als Schlüssel für den nächsten Tag
Kleinteile werden sortiert, beschriftet und in klar erkennbaren Behältern abgelegt, damit sie im Montageverlauf schnell zur Hand sind. Wer diesen Schritt gründlich macht, spart am Aufbautag viel Zeit. Ein häufiger Fehler in der Praxis ist das wahllose Abkippen von Bauteilen auf dem Platz. Das führt zu Suchzeiten, Verkratzungen an Beschichtungen und zu frustrierten Helfern, die nicht wissen, wo das nötige Material liegt.
Besser ist es, drei klar getrennte Bereiche zu definieren. Ein Bereich für die Stahlteile mit den Bögen, Streben und Anschlussprofilen. Ein Bereich für Verbindungsmaterial mit Schrauben, Muttern, Ankerplatten und Kleinteilen. Ein Bereich für die Plane mit Spannelementen und Zurrbändern. So weiß jeder im Team, wo er das nötige Material findet, ohne fragen zu müssen.
Schritt 3: Fundament und Verankerung prüfen
Bevor der erste Bogen aufgerichtet wird, muss die Basis sitzen. Ein Punktfundament muss vollständig abgebunden sein, Bodenschienen müssen eingemessen und ausgerichtet sein, Erdanker müssen tief genug versenkt und einsatzbereit sein. Welche Variante für deinen Untergrund und deine Nutzung optimal ist, haben wir im Artikel zu den fünf Fundamenttypen ausführlich beschrieben.
Maße nehmen als zentrale Kontrolle
Das Prüfen vor der Montage bedeutet vor allem eines: Maße nehmen. Diagonalen messen, Achsenabstände kontrollieren, die Höhenlage aller Ankerpunkte vergleichen und dokumentieren. Ein einziger versetzter Anker sorgt später dafür, dass ein Bogen nicht ins vorgesehene Loch passt. Diese Fehlstellung korrigierst du nur mit erheblichem Aufwand, oft mit Nacharbeit am Beton oder mit dem Einbau von Ausgleichselementen.
Seriöse Montagebetriebe nehmen sich für diesen Schritt bewusst Zeit. Sie ist viel besser investiert als der spätere Versuch, Abweichungen am Material zu korrigieren. Wer hier eine halbe Stunde spart, kann später Stunden oder ganze Tage verlieren.
Was passiert, wenn Abweichungen entdeckt werden
Wenn die Kontrolle Abweichungen zeigt, gibt es drei mögliche Reaktionen. Kleinere Abweichungen im Bereich weniger Millimeter lassen sich meist über die Toleranzen der Anschlussprofile ausgleichen. Mittlere Abweichungen erfordern eine Nacharbeit am Fundament, etwa das Aufsetzen oder Absetzen einer Ankerplatte. Größere Abweichungen bedeuten den Abbruch der Montage und eine grundlegende Nachbesserung, bevor weiter gearbeitet werden kann.
In jedem Fall gilt: Lieber die Montage stoppen und nachbessern als eine schiefe Halle bauen. Eine falsch aufgesetzte Rundbogenhalle wird über die Jahre Spannungen aufbauen, die zu Materialermüdung, Undichtigkeiten und im schlimmsten Fall zu Schäden am Traggerüst führen.
Schritt 4: Aufrichten des Traggerüsts
Jetzt beginnt die eigentliche Montage. Die Bögen werden zunächst am Boden vorbereitet. Die Segmente werden zusammengesteckt, vorverschraubt und bis zum Aufrichten in Position gebracht. Dieser Vorgang läuft für jeden Bogen einzeln ab und bildet den Kern des Aufbautags.
Die Reihenfolge Bogen für Bogen
In der Regel wird jeder Bogen einzeln aufgerichtet, mit dem vorherigen Bogen über Firstrohr und Querstreben verbunden und anschließend mit der Bodenverankerung verschraubt. So wächst das Gerüst systematisch Bogen für Bogen. Bei größeren Hallen mit zehn oder mehr Bögen dauert dieser Vorgang mehrere Stunden. Bei kleineren Hallen ist er in ein paar Stunden erledigt.
Der aufwendigste Teil ist meist der erste Bogen, weil hier die Ausrichtung für die gesamte Halle festgelegt wird. Ein Fehler am ersten Bogen wirkt sich auf alle folgenden Bögen aus. Nimm dir für diesen Bogen bewusst mehr Zeit als für die späteren, prüfe die Vertikalität mehrfach mit der Wasserwaage und kontrolliere die Ausrichtung mit einer Richtschnur zur nächsten Ankerposition.
Temporäre Abstützungen sind Pflicht
Ein wichtiger Punkt beim Aufrichten ist die temporäre Abstützung. Ein frei stehender Einzelbogen ist seitlich instabil und kann bei einem Windstoß umfallen. Erst wenn zwei oder drei Bögen miteinander verstrebt sind, hält die Konstruktion sich selbst. Bis dahin müssen die aufgerichteten Bögen mit Spanngurten, Holzstützen oder anderen Hilfsmitteln gesichert sein.
Arbeite immer im Team und behalte Blick- und Handkontakt zu den Helfern am jeweils anderen Bogenende. Verwende gepolsterte Hebegurte, um die Verzinkung der Stahlprofile nicht zu beschädigen. Metall auf Metall an ungepolsterten Hebepunkten führt zu Kratzern in der Verzinkung, die später zu Korrosionsstellen werden können.
Diagonalmaße und Vertikalität nach jedem Bogen prüfen
Nach dem Aufrichten jedes Bogens werden Diagonalmaße und Vertikalität geprüft. Eine kleine Abweichung von einem Zentimeter auf zwei Meter Höhe summiert sich am First zu einem deutlichen Versatz, der später sichtbar wird und die Passung der Plane beeinträchtigt. Korrekturen nimmst du in diesem Stadium noch problemlos vor. Später, wenn die Plane gespannt ist, sind nur noch aufwendige Nacharbeiten möglich.
Schritt 5: Plane spannen und sichern
Ist das Gerüst vollständig, sauber ausgerichtet und vermessen, folgt der augenscheinlich spektakulärste Schritt der gesamten Montage: das Aufziehen der Plane. Dieser Vorgang bildet den Kern jeder Rundbogenhallen-Montage und entscheidet über die spätere Dichtheit und Standfestigkeit der gesamten Halle.
Wie die Plane über die Halle gezogen wird
In der Regel wird die PVC-Plane als zusammengefaltetes Paket auf eine Längsseite der Halle gelegt, mit Zugseilen über den First gezogen und auf der gegenüberliegenden Seite kontrolliert abgelassen. Bei größeren Hallen geschieht dies maschinell mit Winden oder Zugmaschinen. Bei kleineren Hallen reicht klare Kommunikation und ein Team von vier bis sechs Helfern, die die Plane gleichmäßig herüberführen.
Wichtig ist die gleichmäßige Bewegung. Die Plane darf nicht auf einer Seite schneller gezogen werden als auf der anderen, weil sich sonst Spannungen aufbauen, die später zu Falten oder ungleichmäßiger Verteilung führen. Die Kommunikation zwischen den Helfern auf beiden Seiten der Halle ist deshalb kritisch. Kurze, klare Anweisungen wie „stopp“, „langsamer“ oder „weiter“ reichen aus, wenn alle Beteiligten aufmerksam sind.
Das Spannen als heikelster Vorgang
Das Spannen ist der heikelste Vorgang im gesamten Aufbau. Die Plane muss gleichmäßig straff sitzen, ohne Falten und ohne einseitige Verspannung. Zu straff führt zu Belastungen, die die Plane vorzeitig verschleißen lassen und im Extremfall zu Rissen an den Verankerungspunkten führen können. Zu locker führt zu Flattern bei Wind und zu Wasseransammlungen, die das Material dauerhaft schwächen.
Die Spannelemente werden in mehreren Durchgängen angezogen, abwechselnd von innen nach außen und wieder zurück. Das Prinzip entspricht dem Anziehen von Radschrauben an einem Fahrzeug. Wer alle Spannelemente in einem Durchgang komplett anzieht, erzeugt Spannungsspitzen an einzelnen Punkten, die sich später als Falten oder Ausbeulungen zeigen.
Rundum sichern und Zubehör montieren
Rundum werden die Spannseile und Zurrbänder befestigt. Die Wind- und Kopfseiten werden montiert, und die Schieberelemente wie Tore werden kontrolliert und auf Gängigkeit geprüft. Diese Detailarbeit dauert oft länger als das eigentliche Aufziehen der Plane und darf nicht unterschätzt werden.
Wind als entscheidender Faktor
Wind ist der entscheidende Faktor beim Planeneinbau. Schon ab etwa dreißig Stundenkilometern wird das Spannen riskant, weil die Plane zum Segel wird und schwer kontrollierbar ist. Warte in Zweifelsfällen einen Tag länger, statt eine teure Plane auf der Baustelle zu verlieren oder zu beschädigen. Wetterprognosen solltest du deshalb in den Aufbautag einbeziehen und einen Puffertag einplanen.
Schritt 6: Abnahme und Qualitätscheck
Zum Abschluss des Aufbaus steht die Abnahme. Dieser Schritt ist weit mehr als eine Formalität. Er entscheidet darüber, ob die Halle wirklich einsatzbereit ist oder ob Nacharbeiten nötig sind, die im laufenden Betrieb deutlich aufwendiger würden.
Systematisches Vorgehen mit schriftlicher Checkliste
Prüfe die Halle systematisch von unten nach oben und von innen nach außen. Alle Schraubverbindungen sind mit dem vorgeschriebenen Drehmoment angezogen. Alle Spannseile sitzen straff. Die Plane zeigt keine Falten, keine offenen Schnitt- oder Scheuerstellen. Die Tore laufen gängig und die Verschlussriegel greifen sauber. Die Entwässerungsrinnen sind frei und funktionsfähig. Auch der Innenraum wird überprüft. Sind alle Kleinteile eingebaut? Liegen Restmaterialien vor, die dokumentiert werden müssen? Ist der Boden sauber und für die geplante Nutzung vorbereitet?
Nimm dir für die Abnahme bewusst Zeit und arbeite eine schriftliche Checkliste ab. Ein Kollege oder ein zweiter Verantwortlicher sollte die Abnahme im Vier-Augen-Prinzip begleiten. Was einer übersieht, fällt dem anderen auf.
Besondere Aufmerksamkeit bei winterlichen Standorten
Besonders wichtig ist die Abnahme bei Hallen, die hohen Belastungen standhalten müssen. Schnee, Wind und große Temperaturschwankungen fordern die Konstruktion über viele Jahre. Welche Punkte konkret in winterlichen Regionen zu beachten sind, erläutern wir im weiterführenden Artikel zur Winterfestigkeit und Schneelast.
Zeitrahmen und Checkliste
Die folgende Übersicht fasst die sechs Phasen des Aufbaus mit typischen Dauer-Richtwerten, dem benötigten Personalbedarf und den jeweiligen Abnahmekriterien zusammen. Sie eignet sich als Gesprächsgrundlage mit dem Montageteam und als Basis für deine eigene Baustellenplanung.
| Phase | Dauer (Richtwert) | Personen | Wichtigste Aufgabe | Fertig, wenn … |
|---|---|---|---|---|
| Vorbereitung | 1 bis 2 Tage | 1 bis 2 | Platz räumen, Werkzeug bereitstellen | Baustelle aufgeräumt |
| Anlieferung | 1 bis 3 Stunden | 2 bis 3 | Prüfen, sortieren, dokumentieren | Alle Teile erfasst |
| Fundament-Check | 1 Stunde | 1 bis 2 | Achsmaße und Diagonalen prüfen | Alle Maße stimmen |
| Traggerüst | 4 bis 8 Stunden | 3 bis 5 | Bögen aufrichten und verstreben | Alle Verstrebungen gesetzt |
| Plane | 2 bis 4 Stunden | 4 bis 6 | Spannen und rundum sichern | Plane faltenfrei und fest |
| Abnahme | 1 bis 2 Stunden | 2 | Checkliste durchgehen | Alle Punkte abgehakt |
Häufige Fehler bei der Montage
Aus der Praxis lassen sich einige typische Fehler zusammenfassen, die bei der Montage einer Rundbogenhalle immer wieder gemacht werden und sich mit etwas Aufmerksamkeit vermeiden lassen.
Der häufigste Fehler ist eine schlechte Vorbereitung des Aufbauplatzes. Wer am Aufbautag noch räumen muss oder feststellt, dass die Zufahrt zu weich ist, verliert Stunden. Diese Zeit fehlt am Nachmittag, wenn die Plane gespannt werden soll und das Team schon müde ist. Die Vorbereitung sollte deshalb einen Tag vor dem Aufbautag komplett abgeschlossen sein.
Der zweite häufige Fehler ist das Überspringen des Fundament-Checks. Wer davon ausgeht, dass die Ankerpunkte schon stimmen werden, riskiert böse Überraschungen. Die halbe Stunde für die Vermessung ist gut investierte Zeit, weil sie später aufwendige Nacharbeiten spart.
Ein dritter Fehler betrifft das Aufrichten des Traggerüsts ohne temporäre Abstützung. Wer den ersten Bogen ohne Sicherung stehen lässt und sich dann mit dem nächsten Bogen befasst, riskiert einen umgefallenen Bogen bei jedem Windstoß. Die zusätzlichen Minuten für die Abstützung sind Pflicht.
Der vierte typische Fehler ist das Spannen der Plane bei zu starkem Wind. Wer trotz Wind loslegt, weil das Team schon da ist und der Zeitdruck drängt, riskiert eine beschädigte oder verlorene Plane. Ein Ersatz kostet Tausende Euro und weitere Tage Wartezeit. Der Puffertag im Zeitplan zahlt sich in solchen Fällen vielfach aus.
Der fünfte Fehler ist die oberflächliche Abnahme. Wer nach dem Spannen der Plane erleichtert nach Hause geht, ohne die Halle systematisch abzunehmen, übersieht kleine Mängel, die sich später zu großen Problemen entwickeln. Eine sauber abgehakte Checkliste am Ende des Aufbautags ist die günstigste Versicherung gegen böse Überraschungen im ersten Betriebsjahr.
Fazit: Ruhe, Reihenfolge und geschulte Hände
Eine Rundbogenhalle aufzubauen ist kein Hexenwerk, verlangt aber Disziplin und ein systematisches Vorgehen. Wer Vorbereitung, Materialprüfung, Fundament-Check, Traggerüst, Plane und Abnahme in der richtigen Reihenfolge und mit der richtigen Anzahl Helfer angeht, hat am Abend des Aufbautags eine standfeste, dichte Halle vor sich stehen. Bereit für Jahre des Einsatzes.
Damit deine Halle in Zukunft auch unter Last zuverlässig steht, prüfe bereits in der Planung, welche Fundamentart für deinen Standort passt. Unser Überblick im Artikel „Rundbogenhalle Fundament“ beschreibt fünf gängige Varianten vom Erdanker bis zur Bodenplatte. Eine Übersicht aller verfügbaren Bauformen und Ausstattungsdetails findest du auf unserer Seite zur Rundbogenhalle.
Rechne bei der Zeitplanung lieber einen Puffertag ein. Wetter, Lieferverzögerungen oder Nacharbeiten am Fundament können den Zeitplan verschieben. Wer hier Ruhe bewahrt, spart sich Stress und Folgekosten. Falls du bei deinem Standort unsicher bist, welche Konfiguration am besten passt, empfehlen wir eine fachkundige Einschätzung vor Ort. Der kurze Weg zu einem konkreten Ablaufplan und zur Montagekoordination führt meist über einen direkten Austausch mit geschulten Monteurinnen und Monteuren.
